淮北聚能发电项目建设推进快
2024-10-31 07:00 郑洪光 李晓明

挖掘机轰隆作响,塔吊长臂挥舞,工程车来回穿梭,工人有序施工……近日,淮北聚能发电有限公司2×660MW超超临界机组工程项目施工现场,一派热火朝天的建设景象。

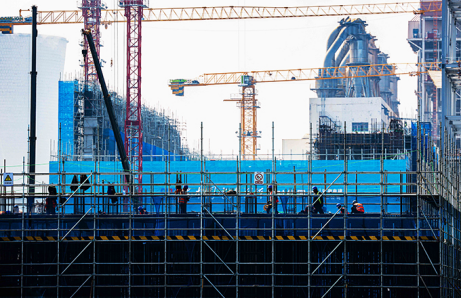

集控楼钢筋模板安装

淮北聚能发电有限公司2×660MW超超临界机组工程项目总投资50多亿元,是安徽省“十四五”重要支撑性电源项目。该项目以建设“煤电联营、高效减碳、绿色环保”的新时代火电示范项目为目标,引入具有显著节能和改善环境效果的超超临界先进理念,建设高效燃煤发电机组,同步建设烟气脱硫、脱硝、除尘设施,是淮北矿业集团2024年“一号工程”。该项目设计供电标煤耗约为265.3g/kWh,机组设计调峰深度达到20%,烟气污染物排放浓度达到超净排放标准,计划2025年底前建成运营。

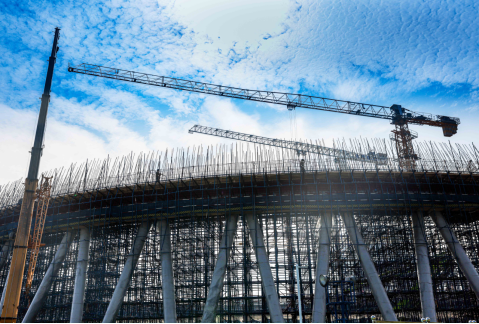

冷却塔筒壁模板安装

自今年4月28日开工以来,项目各方紧紧围绕2025年底“双机双投”目标,倒排工期、挂图作战,全力推进各项工程建设。目前,集控楼主体结构已封顶,其余锅炉钢结构、主厂房主体结构、冷却塔筒壁、烟囱筒壁等重要工程正在按照里程碑节点计划有力有序推进,截至9月底已完成投资约12.62亿元。

项目建成运营后,预计每年能够实现发电量59.4亿度、产值25亿元,将成为安徽电网的主力电厂,为安徽地区经济社会发展提供重要的能源保障,有效缓解长三角地区电力供应紧张的局面。
